Модернизация подземного участка ЛЭП 10 кВ началась в Джейрахском районе Ингушетии — специалисты «Ингушэнерго» заменяют кабель на воздушные опоры.
Энергетики перенесут линию электропередачи, питающую башенный комплекс «Вовнушки», из-за размыва грунта
Речь идет о маршруте длиной свыше семи с половиной километров, который питает в том числе реставрационные работы на территории башенного комплекса «Вовнушки». Этот знаменитый памятник средневекового зодчества, охраняемый государством, возвышается на скалистых утесах.
Как сообщили газете «Ингушетия» в пресс-службе компании, причиной переустройства стала стихия. Трасса проходит слишком близко к руслу горной реки Гулойхи — всего в десятке метров. Во время сильных ливней поток выходит из берегов и затапливает пространство более чем на 20 метров, а в нынешнем сезоне из-за размыва грунта глубиной до трех метров кабель оказался поврежден.
По словам директора филиала Кимрана Котикова, перенести траекторию линии в сторону невозможно из-за близости скального массива. Участок длиной примерно полкилометра решено перевести на воздушную схему. Бригадам предстоит поставить 17 новых опор и подвесить порядка 1,5 километра самонесущего изолированного провода, который выдерживает суровую погоду, механические нагрузки и безопасен при случайных касаниях.

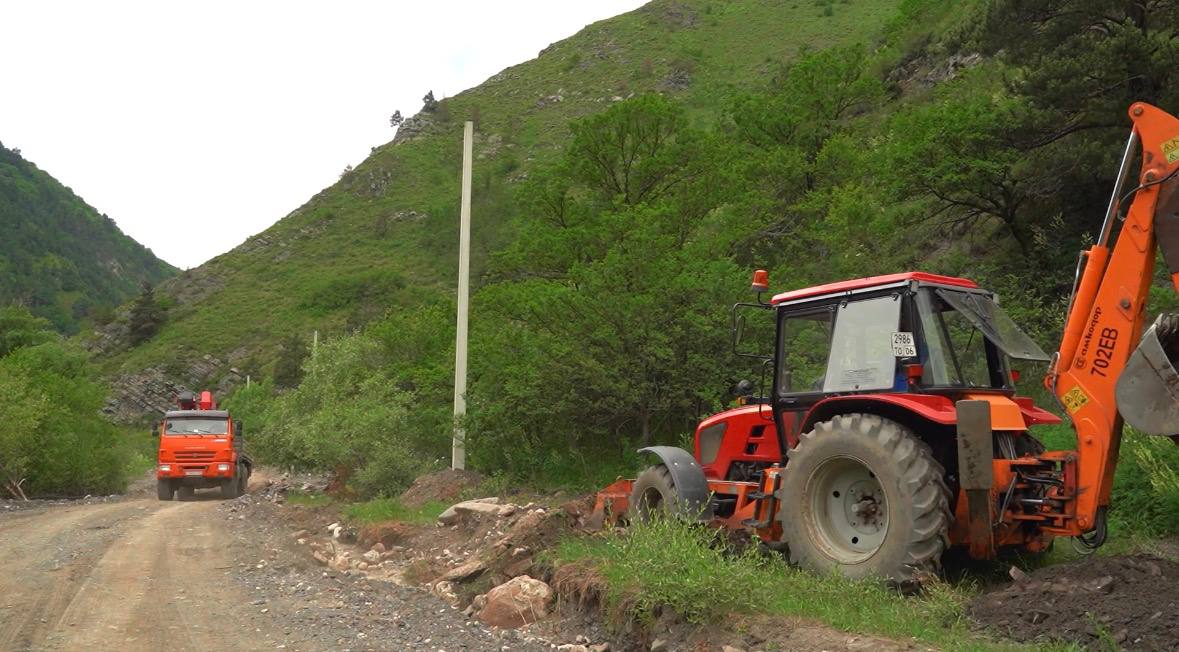

Главную трудность представляет горный рельеф. Как отметил главный инженер местных сетей Руслан Ахреев, работать приходится в стесненных условиях каменистой почвы: при бурении котлованов спецтехника натыкается на огромные валуны, а отсутствие нормальной дороги осложняет подвоз материалов.

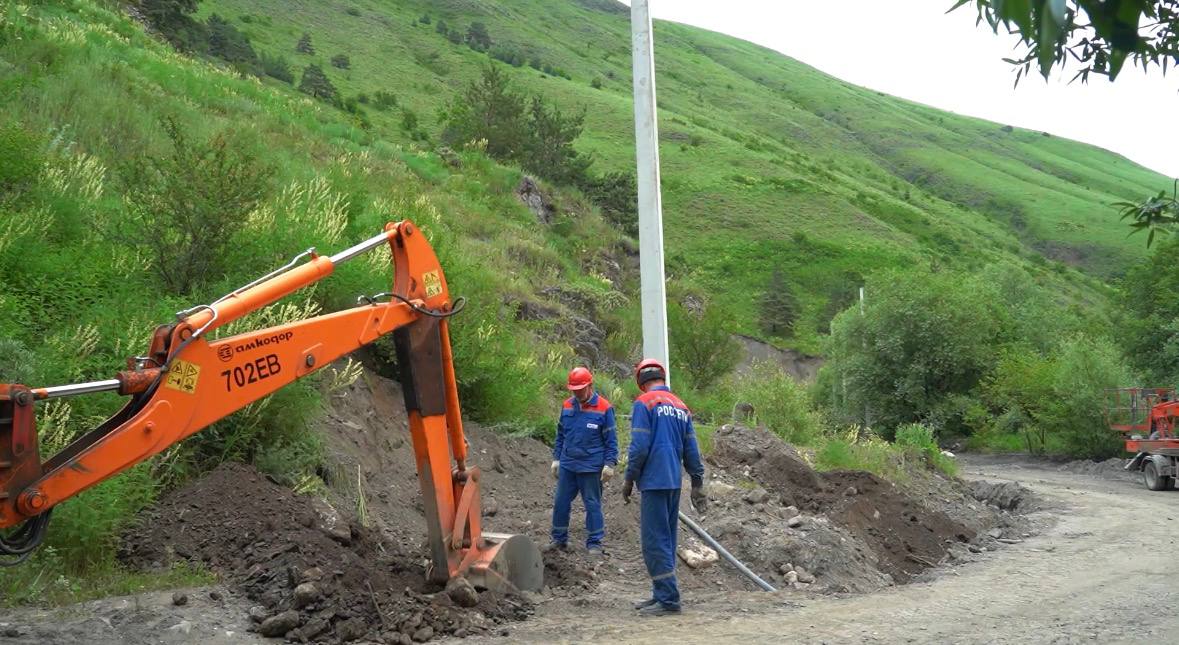

Самый трудоемкий этап — монтаж столбов — уже позади. В ближайшее время специалисты приступят к натяжке проводов и завершат проект.
